La centrale solaire Thémis, couplée au réseau le 17 mai 1983 et arrêtée en 1986, a fonctionné environ trois ans

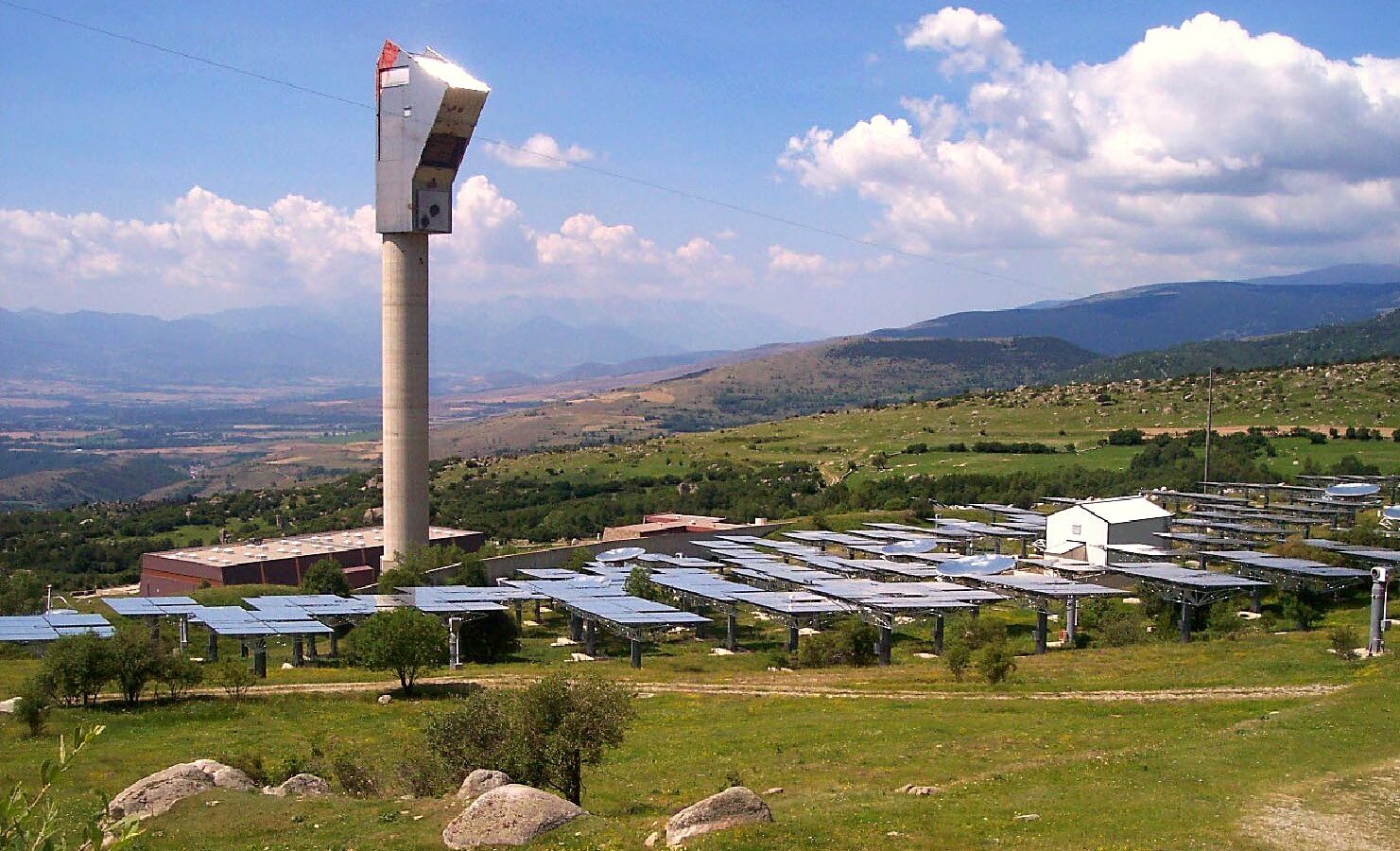

La tour et le champ d'héliostats de la centrale solaire Thémis, à Targassonne

La centrale solaire Thémis, à Targassonne (Pyrénées-Orientales). Photo : David66, CC BY-SA 3.0, via Wikimedia Commons.

Sur un plateau de Cerdagne, à plus de 1 600 mètres d’altitude, deux cents miroirs géants regardent une tour. La centrale solaire Thémis a été couplée au réseau électrique le 17 mai 1983, et son exploitation s’est arrêtée au printemps 1986. Environ trois ans.

Les raisons de cet arrêt sont écrites par l’ingénieur qui a dirigé le groupe d’évaluation scientifique du projet de 1982 à 1987, un témoin de première main et non une étude indépendante : la centrale était trop petite pour délivrer au réseau une production nette, et elle coûtait cher à exploiter. Le département propriétaire y ajoute les interruptions dues aux sels fondus, le coût des réparations et un pétrole redevenu bon marché. Les rapports finaux ont été rédigés après l’arrêt, et l’équipe scientifique a quitté le site en juillet 1987.

Le pari du sel fondu

Ce qui rend ce court épisode intéressant n’est pas son échec commercial mais son choix technique, qui était isolé dans le monde. Presque tous les programmes solaires à tour de l’époque misaient sur l’eau et la vapeur. Thémis a retenu une boucle à sel fondu, à la fois pour transporter la chaleur depuis le récepteur et pour la stocker.

Le sel employé a ses servitudes. Il fond à 140 degrés et ne peut guère dépasser 500 degrés, ce qui enferme la machine dans une plage étroite. Il faut réchauffer les circuits par traçage électrique avant tout remplissage, sous peine de les figer. Et sa capacité calorifique volumique, voisine de 2,4 joules par degré et par centimètre cube, est presque deux fois inférieure à celle de l’eau.

En échange, il offrait ce que la vapeur ne sait pas faire : stocker. Le dispositif comprenait deux bacs, un chaud et un froid, le sel froid restant autour de 200 à 250 degrés selon les sources, pour une capacité d’environ une journée de soleil. On pouvait donc produire après le coucher du soleil, ce qui est l’enjeu central du solaire thermique et l’est resté.

Le sodium avait été fugitivement envisagé pour ce rôle par le conseiller scientifique de l’équipe, puis écarté. Selon le témoin, parmi au moins six projets contemporains, cinq reposaient sur l’eau et la vapeur et un sur le sodium.

Deux cents miroirs pour deux mégawatts et demi

Le champ comptait environ 201 héliostats disposés en champ polaire, c’est-à-dire tous du même côté de la tour. Chacun offrait une surface de 54 mètres carrés en neuf modules, pour un total d’environ 10 900 mètres carrés de miroirs (201 fois 54), à comparer aux 11 000 du projet de 1979, et une concentration de l’ordre de 700 fois.

Au sommet, une chaudière en cavité de quatre mètres sur quatre et trois mètres cinquante, inclinée à trente degrés, recevait le flux. Sur la hauteur de la tour, les sources techniques ne concordent pas : une communication scientifique de 2023 donne 104 mètres pour la tour, une revue technique de 1980 parle d’une tour de 100 mètres, un module universitaire place la cavité à 80 mètres. Le groupe turbo-alternateur délivrait 2 500 kilowatts, alimenté par une vapeur surchauffée à 430 degrés sous 50 bars, pour un rendement nominal de 28 pour cent.

ÉlémentValeurSource
Couplage au réseau17 mai 1983ingénieur du groupe d’évaluation scientifique, CNRS
Arrêt de l’exploitationprintemps 1986même source, et commune de Targassonne
Héliostatsenviron 201, de 54 m2 chacunrevue technique de 1980 et communication de 2023
Puissancegroupe turbo-alternateur de 2 500 kWmêmes sources
Stockagesel fondu à 450 degrés, environ une journéerevue technique de 1980
Surface de miroirsramenée de 17 500 à 11 000 m2 en 1979ingénieur du groupe d’évaluation scientifique
Sur la hauteur de la tour, les sources donnent 104 mètres et 80 mètres : les deux valeurs sont rapportées ici sans arbitrage.

Un projet décidé deux fois en Conseil des ministres

La genèse explique beaucoup de choses. Une équipe mixte associant le CNRS et l’électricien national travaille à partir de 1975, avec des essais au four solaire d’Odeillo, et rend en février 1977 un rapport dont le nom de code donnera celui de la centrale. Le premier dimensionnement prévoyait 17 500 mètres carrés de miroirs.

Le Conseil des ministres du 30 septembre 1977 fixe l’implantation dans les Pyrénées-Orientales, et le site de Targassonne est retenu en janvier 1978. Mais début 1979, le coût apparaît sous-estimé, le projet est remis en cause et l’équipe dissoute. Il faut un second Conseil des ministres, le 20 juin 1979, pour le relancer, avec une surface de miroirs ramenée à 11 000 mètres carrés.

La construction commence à la fin de 1979. En novembre 1981, une tempête endommage une partie du champ d’héliostats, ce qui conduit à modifier leur position de survie, celle qu’ils adoptent quand le vent se lève. L’exploitation mobilisera une cinquantaine de personnes, et trois thèses seront soutenues sur la turbine, sur les pertes du récepteur et sur le bilan global.

Ce que nous ne publions pas : la composition du sel n’est donnée qu’avec prudence : le témoin nomme le HITEC, dont la composition publiée dans la littérature scientifique sur les sels fondus est de 53 % de nitrate de potassium, 40 % de nitrite de sodium et 7 % de nitrate de sodium, avec une fusion à 142 degrés, mais aucune source lue ne la rattache explicitement à Thémis. De même pour le coût, dont les deux estimations connues reposent sur des documents que nous n’avons pas pu ouvrir.

Des miroirs pour regarder le ciel

La deuxième vie du site est la plus inattendue. Des astrophysiciens s’y sont installés et ont utilisé le champ d’héliostats pour étudier le rayonnement gamma cosmique, jusqu’en 2004, ce que confirment le département propriétaire et la commune. Ils sont ensuite partis vers un site mieux adapté, l’observatoire H.E.S.S., en Namibie.

Une partie des miroirs qui servaient à chauffer du sel, 53 héliostats pour le télescope Celeste, servait alors à collecter la lumière bleue produite dans l’atmosphère par les rayons gamma. Même matériel, usage inverse : au lieu de concentrer le soleil pour en tirer de la chaleur, on concentrait des éclairs invisibles pour les compter.

Le département a ensuite rendu le site à la recherche solaire. Les dates de cette reprise se succèdent plutôt qu’elles ne se contredisent : une décision de relance au début des années 2000, l’arrivée d’un laboratoire du CNRS en 2006, des conventions avec des porteurs de projets à partir de 2008, des travaux d’envergure de 2012 à 2014, et un ensemble que le propriétaire déclare opérationnel depuis 2014.

Le plateau reçoit près de 2 400 heures de soleil par an selon le parc naturel régional. C’était le bon endroit. La centrale, elle, était trop petite pour livrer une production nette au réseau, selon le témoin qui en dirigea l’évaluation, et la gestion de ses sels fondus a causé de nombreuses interruptions selon le département : c’est ce que l’on attend d’une installation expérimentale.

Sources : page Histoire du projet publiée le 27 février 2019 sur le site des cinquante ans du four solaire par un ingénieur de recherche du laboratoire PROMES du CNRS, qui a dirigé le groupe d’évaluation scientifique de la centrale de 1982 à 1987 ; commune de Targassonne ; dossier Thémis Solaire Innovation du département des Pyrénées-Orientales, propriétaire ; J. Hillairet et autres, sur le champ d’héliostats et le capteur, revue Entropie, numéro 96, 1980 ; communication SolarPACES 2023 sur la détermination de la forme des surfaces d’héliostats ; module de l’université de Perpignan sur la centrale ; parc naturel régional des Pyrénées catalanes.

Questions fréquentes

Pourquoi la centrale a-t-elle été arrêtée si vite ?

Pour deux raisons que donne l'ingénieur qui a dirigé le groupe d'évaluation scientifique de 1982 à 1987, un témoin de première main et non une étude indépendante : la centrale, expérimentale, était trop petite et imparfaite pour délivrer une production nette au réseau, et elle coûtait cher à exploiter, EDF étant impatiente de l'arrêter une fois l'expérimentation terminée. Le département propriétaire donne un tableau plus large : de nombreuses interruptions liées à la gestion complexe des sels fondus, un coût de réparation trop élevé, une production faible et un pétrole redevenu concurrentiel, d'où l'arrêt du financement par EDF en septembre 1986. L'arrêt a été décidé et mis en oeuvre au printemps 1986 selon le premier, les rapports finaux ont été rédigés ensuite, et l'équipe scientifique a quitté le site en juillet 1987.

Comment fonctionnait-elle ?

Un champ d'environ 201 héliostats, des miroirs mobiles de 54 mètres carrés chacun composés de neuf modules, disposés en champ polaire, concentrait le rayonnement vers une chaudière en cavité placée au sommet d'une tour. La chaleur était emportée par un sel fondu vers un stockage à 450 degrés, puis un générateur de vapeur alimentait un groupe turbo-alternateur de 2 500 kilowatts, avec une vapeur surchauffée à 430 degrés sous 50 bars.

Pourquoi du sel fondu ?

Parce que c'était le pari technique du projet, et il était isolé : la plupart des programmes mondiaux de l'époque misaient sur l'eau et la vapeur. Le sel retenu fond à 140 degrés et ne peut guère dépasser 500 degrés, ce qui impose de réchauffer les circuits par traçage électrique avant tout remplissage. Sa capacité calorifique volumique est voisine de 2,4 joules par degré et par centimètre cube, contre 4,18 pour l'eau. En échange, il permettait de stocker environ une journée de soleil dans deux bacs, un chaud et un froid.

Combien a-t-elle coûté ?

Ce n'est pas établi. Deux ordres de grandeur circulent, environ 300 millions de francs et environ 400 millions, et aucune des deux sources n'a pu être lue directement : la première est un wiki qui renvoie à un ouvrage que nous n'avons pas identifié, la seconde un article de presse spécialisée inaccessible. Nous ne publions donc aucun chiffre de coût comme certain.

Que fait-on du site aujourd'hui ?

Il appartient au département des Pyrénées-Orientales, qui l'a réhabilité et y accueille des porteurs de projets de recherche solaire. Les dates de cette reprise désignent des étapes différentes et ne doivent pas être confondues : une décision de relance au début des années 2000, l'arrivée d'un laboratoire du CNRS en 2006, des conventions avec des porteurs de projets à partir de 2008, des travaux d'envergure de 2012 à 2014, et un ensemble déclaré opérationnel depuis 2014.
